Programvare for skiftplanlegging for underleverandører: Hva som faktisk fungerer

Alle stiller de samme spørsmålene: Hvem var der? Når kom de? Hvor mange timer jobbet de? Hvilket prosjekt eller oppgave var timene for? Var arbeideren kvalifisert? Hvem godkjente timene? Kan vi bevise det?

Det er da programvare for skiftplanlegging kommer inn i bildet for underleverandører.

Underleverandører sliter ikke med skiftplanlegging fordi de ikke kan lage en kalender. De sliter fordi byggearbeid endrer seg konstant.

Mannskap flytter mellom byggeplasser. Arbeidere har forskjellige kvalifikasjoner. Formenn godkjenner timer manuelt. Lønnsutbetaling avhenger av rotete timelister. Prosjektledere vil vite hvor arbeidskostnadene går. Arbeidere vil bli betalt riktig. Hovedentreprenører ønsker bevis på at arbeidet ble utført.

Da vi bygget Remato, snakket vi med dusinvis av underleverandører over hele Europa før vi skrev en eneste kodelinje. Den samme smerten dukket opp hver gang: ikke selve arbeidet, men kaoset rundt å bevise at det ble gjort, av hvem og til hvilken pris.

Den beste programvaren for skiftplanlegging er ikke den med flest funksjoner. Det er den som faktisk blir brukt på byggeplassen og hjelper underleverandører med å svare på spørsmålene som påvirker lønn, kostnader, overholdelse og prosjektlønnsomhet.

Denne artikkelen forteller deg hva skiftplanlegging er, hvorfor det er spesielt viktig for underleverandører, hva loven krever i fem sentrale europeiske markeder og hva du faktisk bør se etter i et skiftplanleggingsverktøy som mannskapet ditt vil bruke og bedriften din vil dra nytte av.

Skiftplanlegging: Hva er det?

Skiftplanlegging er prosessen med å tildele arbeidere eller mannskap til spesifikke arbeidsperioder.

I en grunnleggende bedrift kan det bety:
Anna jobber mandag fra 09:00 til 17:00. Mark jobber tirsdag fra 08:00 til 16:00.
I underleverandørarbeid er det mer spesifikt.
En byggeunderleverandør trenger vanligvis å vite:
Arbeider eller mannskap:

  • prosjekt
  • byggeplass
  • oppgave
  • område eller etasje
  • starttid
  • sluttid
  • veileder
  • påkrevd kvalifikasjon
  • planlagte timer
  • faktiske timer
  • godkjenning

Skiftplanlegging handler om menneskene som utfører det – den daglige utplasseringen av arbeidsstyrken din innenfor det tidsvinduet prosjektplanen din gir deg. Hvis du vil forstå hvordan den prosjektplanen blir bygget i utgangspunktet, dekker vår guide til byggeplanlegging metodene, fra CPM til Last Planner System, som bestemmer tidsvinduet mannskapet ditt jobber innenfor.
Dårlig utført skiftplanlegging er en serie telefonsamtaler. Godt utført er det et system: dokumentert, transparent og koblet til lønnsutbetaling, dine samsvarsforpliktelser og dine prosjektkostnader.

Muligheter og verktøy for skiftplanlegging

Underleverandører starter vanligvis med enkle verktøy. Det er normalt. Papir, chatter og regneark kan fungere når selskapet er lite.

Problemet oppstår når selskapet vokser, når flere byggeplasser legges til, når lønnsutbetaling blir vanskeligere, eller når ledere trenger pålitelige prosjektkostnadsdata.

Papir

Fysiske vaktlister, byggeplassloggbøker og håndskrevne timelister er fortsatt vanlig – spesielt for mindre operasjoner. Formannen skriver navn på en side. Arbeidere logger seg på når de ankommer. På slutten av uken går arkene til kontoret.

Styrker: Enkelt å starte, ingen teknologi kreves, ingen opplæring nødvendig.

Svakheter: Lett å miste, skade eller endre. Ingen sanntidssynlighet. Vanskelig å samle på tvers av flere byggeplasser. Kan ikke søkes eller revideres effektivt. I et økende antall europeiske land blir papirbasert tidsregistrering lovlig faset ut (mer om dette i den juridiske delen nedenfor). Og avgjørende når uenigheter oppstår, er et papir med en formanns håndskrift et svakt forsvar.

Chat og telefonsamtaler – den usynlige standarden

De fleste underleverandører i dag bruker WhatsApp eller lignende meldingsapper. Planer sendes ut i gruppechatter. Arbeidere bekrefter eller bekrefter ikke. Endringer skjer i tråder som ingen kan spore fullt ut en uke senere.

Styrker: Umiddelbart, kjent for alle, fungerer på tvers av språk.

Svakheter: Ingen permanent, strukturert oversikt. Meldinger blir slettet, begravd eller oversett. Det finnes ingen søkbar revisjonsspor. En bekreftelse i en chattetråd er ikke en signert timeliste. Arbeidere kan hevde at de aldri mottok en melding. Hovedentreprenøren kan ikke se eller verifisere planleggingsdataene dine. Og når en lønnstvist eller forsikringskrav oppstår, er det upålitelig og tidkrevende å rekonstruere hva som skjedde fra en chatthistorikk.

Excel og Google Sheets

Regneark er et skritt opp fra kaos. Mange underleverandører bygger sine egne systemer – faner for hver byggeplass, rader for hver arbeider, fargekoding for skift. Noen er genuint imponerende.

Styrker: Fleksibelt, gratis eller billig, kjent for kontorpersonale, tillater en viss aggregering.

Svakheter: Manuelt – hver endring krever at noen oppdaterer filen. Versjonskontroll er et konstant problem: hvilket ark er gjeldende? Regneark sender ikke varsler til arbeidere, kan ikke spore sanntidsfremmøte, flagger ikke når noen går overtid og krever manuell overføring til lønnssystemer. De bryter også helt sammen når du skalerer; en operasjon med 15 personer og tre aktive byggeplasser genererer mer data enn de fleste regnearkoppsett kan håndtere på en elegant måte. Og de tilbyr null beskyttelse mot manglende overholdelse.

Dedikerte apper og programvare

Formålsbygd programvare for skiftplan endrer driftsmodellen. Planen ligger sentralt, arbeidere får tilgang til den på telefonene sine, klokke-inn registreres automatisk og systemet kobles til lønnsutbetaling. Endringer sendes ut som varsler. Ledere ser alle byggeplasser samtidig. Dataene er tidsstemplet, GPS-verifisert og kan eksporteres for samsvarsformål.

For underleverandører fungerer en planleggingsapp eller skiftplanprogramvare for underleverandører bare hvis den passer måten mannskapet faktisk beveger seg mellom byggeplasser, veiledere og oppgaver.

Styrker: Sanntidssynlighet, automatisert tidsregistrering, lønnsintegrasjon, samsvarsdokumentasjon, skalerbar på tvers av flere byggeplasser og arbeidere.

Svakheter: Krever oppsett og innføring. Arbeidere må bruke appen konsekvent. Noen plattformer er bygget for detaljhandel eller helsevesen og passer ikke byggebransjens arbeidsflyt. Kostnad. Og hvis programvaren krever en stabil internettforbindelse, feiler den på mange byggeplasser.

Den ærlige oppsummeringen: papir og chatter fungerer til de ikke gjør det, og de slutter å fungere i det øyeblikket du har mer enn én byggeplass, mer enn ti arbeidere, eller en arbeidstilsynsinspektør ber om dokumentasjon du ikke kan fremlegge.

VerktøyStyrkerSvakheter
PapirEnkelt, billig, kjentLett å miste, vanskelig å oppdatere, dårlig revisjonsspor
WhatsApp / Messenger / SMSRaskt, kjent, bra for presserende oppdateringerUstrukturert, vanskelig å bevise, meldinger blir begravd
Excel / Google SheetsFleksibelt, billig, nyttig for planleggingVersjonskontrollproblemer, svak mobil arbeidsflyt, manuell lønnsutbetaling
Planleggingsprogramvare / appLive plan, tidsregistrering, godkjenninger, prosjektkostnad, lønnsdataKrever innføring, oppsett og opplæring

For en dypere titt på hvorfor standardverktøy kommer til kort for spesialiserte underleverandører, dekker denne analysen det to-lags problemet de fleste planleggingsapper overser.

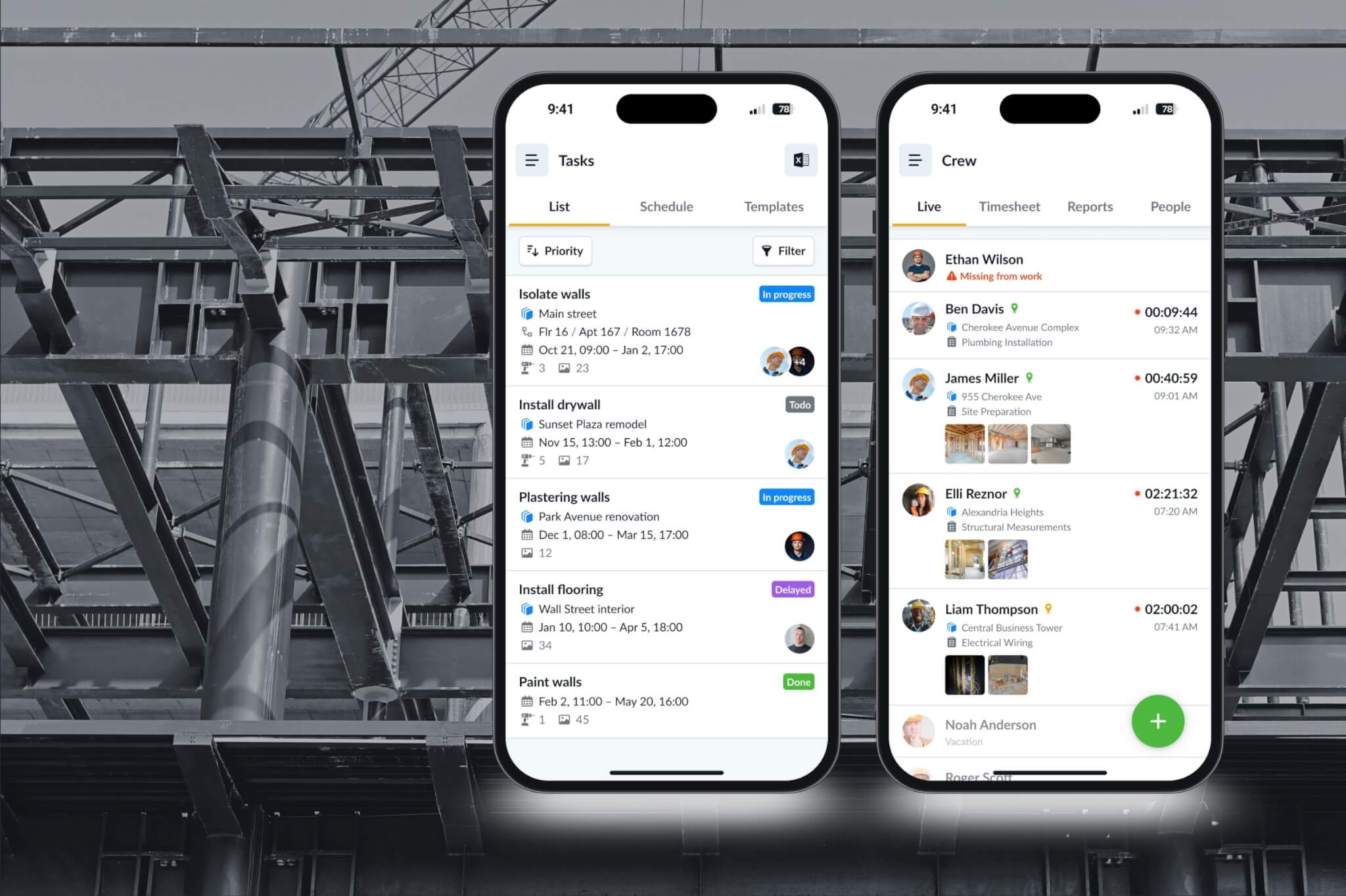

skiftplanleggingsprogramvare remato

Lover i Polen, Nederland, Norge, Spania og Hellas for ansattes arbeidstid i bygg og anlegg – hva du må bevise

Denne seksjonen er ikke juridisk rådgivning. Arbeidstidsregler avhenger av land, ansettelsesstatus, tariffavtale, bransje, regler for utsendte arbeidstakere og kontraktstype.

EU-grunnlaget

De fleste EU-land er påvirket av EUs arbeidstidsdirektiv. På et høyt nivå beskytter direktivet arbeidstakere gjennom regler om maksimal ukentlig arbeidstid, daglig og ukentlig hvile, pauser og betalt årlig ferie. EUs Your Europe-veiledning sier at arbeidsgivere må sørge for at ansatte ikke jobber mer enn 48 timer per uke inkludert overtid, selv om grensen kan gjennomsnittsberegnes over en referanseperiode avhengig av nasjonale regler.

Dette erstatter ikke lokal lovgivning. Polen, Nederland, Spania og Hellas anvender arbeidstidsregler gjennom sine egne systemer. Norge er ikke et EU-medlem, men har egne krav til arbeidstid og HMS.

For underleverandører er det viktigste poenget dette: overholdelse av arbeidstid krever registrering.

Du kan ikke bevise hvileperioder, overtid, nattarbeid eller prosjekttimer hvis alt du har er en WhatsApp-melding. Dette er nettopp grunnen til at digitale verktøy for skiftplanlegging eksisterer, ikke for å legge til administrasjon, men for å generere beviset som overholdelse krever.

Polen

Polske myndigheters veiledning forklarer at standard arbeidstid vanligvis er basert på 8 timer per dag og et gjennomsnitt på 40 timer per uke i en gjennomsnittlig femdagers arbeidsuke innenfor den vedtatte referanseperioden. [kilde]

Polske myndigheters veiledning sier også at arbeidere har rett til minst 11 timer uavbrutt daglig hvile og minst 35 timer sammenhengende ukentlig hvile.[kilde]

For underleverandører som ansetter arbeidere i Polen, bør praktiske registreringer vanligvis kunne vise:

  • planlagte og faktiske arbeidstimer,
  • daglige og ukentlige timer,
  • overtid,
  • hvileperioder,
  • natt- eller helgearbeid,
  • prosjekt/byggeplassoppdrag,
  • lønnsgrunnlag,
  • HMS-opplæring der det er relevant,
  • sosialforsikring/ansettelsesdokumentasjon der det er aktuelt.

Hva dette betyr for underleverandører: Hver time dine arbeidere legger ned må dokumenteres og kunne forsvares. Hvis du tar med polske arbeidere til byggeplasser i andre EU-land, krever reglene for utsendte arbeidstakere at du demonstrerer overholdelse av vertslandets minstelønn og arbeidsvilkår – noe som krever de samme dokumenterte timene du trenger hjemme.

Nederland

Den nederlandske arbeidstidsloven setter grenser for arbeidstid og hvile. Nederlandske myndigheters veiledning sier at ansatte over 18 år kan jobbe maksimalt 12 timer per dag og 60 timer per uke, men ikke hver uke; gjennomsnitt er begrenset til 55 timer per uke over fire uker og 48 timer per uke over 16 uker. Den nederlandske arbeidstilsynet sier også at arbeidstidsloven gjelder for ansatte over 18 år som jobber for en arbeidsgiver, inkludert praktikanter, vikarer og utsendte arbeidstakere.

For byggeunderleverandører kan Nederland også involvere regler for utsendte arbeidstakere og bekymringer om kjedesansvar. Den offisielle veiledningen for utsendte arbeidstakere sier at utsendte arbeidstakere har rett til sentrale nederlandske ansettelsesvilkår, inkludert minstelønn, arbeidstidsregler, tilstrekkelig hvile, trygge arbeidsforhold, likebehandling og minimum fridager. [kilde 1, 2, 3]

Praktiske registreringer å føre:

  • arbeideridentitet,
  • arbeidsgiver/underleverandør-forhold,
  • byggeplass og prosjektlokasjon,
  • start- og sluttider,
  • totalt antall timer,
  • overtid,
  • hvileperioder,
  • lønnsdata,
  • dokumentasjon for utsendte arbeidstakere hvis aktuelt,
  • byggeplassikkerhet og kvalifikasjonsregistre.

Hva dette betyr for underleverandører: Siden minstelønn nå beregnes per time i stedet for per måned, kan du ikke betale et fast månedlig beløp og ignorere faktisk arbeidstid. Hver time må spores. En byggeunderleverandør med variable daglige timer – seks timer den ene dagen, ti den neste – trenger et system som fanger dette nøyaktig, ellers risikerer de både krav om underbetaling fra arbeidere og håndhevelse fra myndighetene.

Norge

Norge legger stor vekt på arbeidstidsregistrering og identifikasjon på byggeplasser.

Arbeidstilsynet sier at all tid brukt i arbeidsgivers tjeneste skal registreres som arbeidstid. De sier også at arbeidsgivere må ha en rutine for registrering av arbeidstid, ansatte må informeres om denne rutinen, og start- og sluttider skal vanligvis registreres.

Norge har også krav til HMS-kort i bygg og anlegg. Arbeidstilsynet sier at de kan kontrollere om ansatte har gyldige HMS-kort, og hvis arbeidere ikke kan fremvise gyldige kort, kan tilsynet pålegge arbeidsgiveren å skaffe kort, stanse driften, ilegge bøter eller anmelde alvorlige saker til politiet. [kilde 1 og 2]

Praktiske registreringer å føre:

  • start- og sluttider,
  • totalt antall arbeidstimer,
  • byggeplassoppdrag,
  • arbeidsgiverdetaljer,
  • HMS-kortstatus,
  • arbeideridentitet,
  • kvalifikasjoner,
  • overtid og hvileoverholdelse,
  • underleverandørgodkjenninger,
  • helse- og sikkerhetsdokumentasjon.

Hva dette betyr for underleverandører: Drift i Norge krever betydelig forhåndsregistreringsarbeid før en eneste arbeider setter foten på byggeplassen. Å vite hvilke arbeidere du sender, når og i hvilke roller er ikke valgfritt – det er forutsetningen for lovlig tilgang til byggeplassen. En planleggingsapp for underleverandører som sporer arbeideroppdrag og dokumenterer utplasseringsdatoer er direkte relevant for å oppfylle disse forpliktelsene.

Spania

Spania har strenge forventninger til registrering av arbeidstid. Det spanske arbeidsdepartementets veiledning om arbeidstidsregistrering sier at selskaper må oppbevare registre i fire år og gjøre dem tilgjengelige for arbeidere, arbeidstakerrepresentanter og Arbeids- og sosialinspektoratet. Spanias offisielle veiledning for utsendte arbeidstakere lister også opp arbeidstidsregistre som viser start, slutt og varighet av den daglige arbeidsdagen blant dokumenter som kan måtte være tilgjengelige.

Spania har også beveget seg mot sterkere digital registrering. Et spansk regjeringsutkast fra 2025 foreslo at alle selskaper garanterer daglig arbeidstidsregistrering med digitale midler, og at systemet skal være objektivt, pålitelig og tilgjengelig. [kilde 1 og 2]

Praktiske registreringer å føre:

  • daglige start- og sluttider,
  • totalt antall daglige timer,
  • overtid,
  • arbeideridentitet,
  • lønnsregistre,
  • sosialforsikringsregistre,
  • prosjekt/byggeplassoppdrag,
  • dokumenter for utsendte arbeidstakere der det er aktuelt,
  • registre tilgjengelige for inspeksjon.

Hva dette betyr for underleverandører: Hvis du har arbeidere i Spania, trenger du et digitalt system som registrerer daglige start- og sluttider og lagrer disse dataene i fire år. En papirtimeliste eller en WhatsApp-bekreftelse oppfyller ikke dette kravet. Inspeksjoner øker, og den økonomiske eksponeringen per arbeider er betydelig.

Hellas

Hellas har utvidet digitale arbeidstidskontroller. Den europeiske arbeidsmyndighetens god praksis-fiche om det hellenske digitale arbeidskortet sier at Hellas innførte digitale kort for registrering av arbeidstid i faser, med start i banker og supermarkeder i 2022, og at obligatorisk digital registrering av arbeidstid gjaldt for alle arbeidsgivere fra oktober–november 2022. Hellas’ gov.gr-side for Ergani CardScanner-appen beskriver arbeidsgiverfunksjonalitet inkludert ansattes identifikasjonsdetaljer, kontraktsfestet ukentlig arbeidstid og fem- eller seksdagers ansettelsesstatus.

Hellas har også hatt nylige arbeidstidsreformer. Reuters rapporterte i oktober 2025 at Hellas vedtok en lov som tillater arbeidsgivere i privat sektor å utvide arbeidsdager opp til 13 timer under visse omstendigheter, med kontroverser og arbeiderprotester; rapporten bemerket også begrensninger som at utvidede skift er begrenset til 37 dager årlig og beskyttelse mot oppsigelse for å nekte overtid. [kilder 1, 2, 3]

Praktiske registreringer å føre:

  • digitale arbeidstidserklæringer,
  • faktiske start- og sluttider,
  • overtid,
  • kontraktsfestet arbeidsmønster,
  • arbeidsgiver- og arbeidstakerdata,
  • sosialforsikring/lønnsdata,
  • prosjekt/byggeplassoppdrag,
  • arbeidstakergodkjenninger eller samtykke der det er lovpålagt,
  • helse- og sikkerhetsdokumenter.

Hva dette betyr for underleverandører: I Hellas er planlegging og tidsregistrering effektivt slått sammen til ett statlig pålagt system. En underleverandør som opererer i Hellas trenger programvare som enten kan integreres direkte med ERGANI II eller sikre at deres arbeidere kan bruke det digitale arbeidskortet korrekt. Manuelle systemer er lovlig ikke-kompatible.

Det bredere bildet: registrering beskytter dine arbeidere, ikke bare din virksomhet

Utover bøter og inspeksjoner er det en menneskelig dimensjon ved disse registreringskravene som underleverandører ofte overser, og som deres arbeidere bryr seg dypt om.

I de fleste europeiske land er registrerte arbeidstimer grunnlaget for arbeidstakernes sosiale rettigheter. I Nederland bestemmer timer minstelønnsberettigelse og pensjonsinnskudd. I Norge er registrert ansettelse grunnlaget for NAV-ytelser (sosialforsikring) inkludert dagpenger og sykepenger. I Polen bidrar korrekt registrert arbeid til ZUS (sosialforsikring) bidrag som bygger pensjonsrettigheter. I Hellas mates ERGANI II-data direkte inn i arbeidstakernes EFKA (sosialforsikring) registre.

Parallellen de fleste arbeidere forstår instinktivt er Estlands e-residency og digitale regjeringsmodell, der registrert ansettelse automatisk utløser sosiale ytelser inkludert tilgang til helsetjenester. Prinsippet er det samme over hele Europa: hvis du ikke er registrert, eksisterer du ikke offisielt i det sosiale systemet. For migrantarbeidere langt hjemmefra – polske arbeidere i Norge, rumenske arbeidere i Hellas – er dette ikke abstrakt. Et udokumentert skift er et skift som ikke bygger pensjon, gir ingen rett til sykepenger og forsvinner hvis det skulle oppstå en tvist.

Når dine arbeidere forstår at planleggingssystemet også er det som gjør at timene deres teller for fordelene deres, forbedres innføringen dramatisk.

Fordeler med å bruke programvare for skiftplanlegging som underleverandør

1. Det er genuint enkelt – hvis du velger riktig

For meg er den virkelige fordelen med programvare for underleverandørplanlegging at den gjør daglig feltaktivitet om til brukbare forretningsdata uten å tvinge ledere til å jage hver detalj manuelt.

Dette høres enkelt ut, ikke sant, men faktisk er det det viktigste poenget.

Den beste planleggingsprogramvaren for byggeunderleverandører er ikke forenklet HR-programvare for bedrifter. Det er et mobilførst-verktøy bygget rundt hvordan feltoperasjoner faktisk fungerer: en leder/skiftplanlegger tildeler arbeidere til en byggeplass, arbeidere ser oppdraget på telefonene sine, de klokker inn når de ankommer, og disse dataene flyter automatisk til back office. Programvaren må være superenkel for feltmannskapet, ikke bare kraftig nok for kontoret.

Jeg tror ikke automatisert skiftplanlegging skal erstatte byggeplassledere; jeg tror den skal fjerne den repetitive administrasjonen som hindrer dem i å lede arbeidet skikkelig.

Når det er enkelt, når det tar en leder tretti sekunder å tildele morgendagens mannskap og arbeidere trykker på én knapp for å klokke inn – skjer innføringen naturlig. Når det krever navigering i menyer og utfylling av skjemaer, går folk tilbake til WhatsApp.

Testen er enkel: gi appen til din mest teknologimotvillige arbeider og se om de kan klokke inn uten opplæring. Hvis de ikke kan det, vil programvaren ikke bli brukt i felten, noe som betyr at dataene ikke vil eksistere, noe som betyr at ingen av de andre fordelene kommer til syne.

2. Lønnsutbetaling blir rask og nøyaktig

Uten et planleggingssystem er lønnsutbetaling en rekonstruksjonsøvelse. Noen samler timelister fra flere byggeplasser, avstemmer dem mot en vaktliste, beregner manuelt ordinære timer og overtid, og legger det inn i et lønnssystem. Hvert trinn i denne prosessen er en mulighet for feil.

Den gjennomsnittlige feilraten for manuell lønnsutbetaling er mellom 1 % og 8 %. For en byggeunderleverandør med 15 arbeidere som tjener 25 euro per time i 40 timer per uke, representerer en feilrate på 3 % over et år tusenvis av euro i enten overbetalinger eller underbetalinger. Underbetalinger skaper juridisk ansvar. Overbetalinger ødelegger marginen.

Planleggingsprogramvare med integrert tidsregistrering eliminerer det meste av dette. Timer fanges automatisk når arbeidere klokker inn og ut. Overtid beregnes av systemet ved hjelp av de korrekte reglene for det aktuelle landet. Lønnsdataeksporten er en gjennomgangs- og godkjenningsprosess snarere enn en dataregistreringsøvelse. Lønnsutbetaling som pleide å ta en halv dag, tar nå en time.

3. Tidsregistrering blir objektiv og tvistesikker

Det er her den økonomiske verdien av automatisert skiftplanleggingsprogramvare er tydeligst og mest umiddelbar.

Papirtimelister avhenger av ærlighet og nøyaktig hukommelse. Den gjennomsnittlige timelistinflasjonen i manuelle systemer er 4,5 timer per arbeider per uke. For en underleverandør med ti arbeidere er det 45 fantomtimer per uke, timer du betaler for som ikke har funnet sted. Over et år, med byggebransjens arbeidskraftpriser, er den summen betydelig.

GPS-verifiserte klokke-inn endrer dynamikken fullstendig. Systemet registrerer når hver arbeider ankom riktig byggeplass, når de dro og hvor mange timer som gikk. Denne registreringen er tidsstemplet og geomerket. Den kan ikke justeres retroaktivt uten et tydelig revisjonsspor.

Dette er viktig i tre forskjellige retninger. For det første forhindrer det timelistinflasjon – arbeidere vet at timene deres spores objektivt. For det andre gir det deg bevis i tvister med arbeidere som hevder timer som registreringen ikke støtter. For det tredje gir det deg bevis i tvister med hovedentreprenører som hevder at arbeid ikke ble utført eller ikke ble utført i tide; dine GPS-verifiserte registreringer viser at mannskapet ditt var på byggeplassen.

Krav til sertifisert lønnsutbetaling i Spania, Hellas, Norge og Nederland krever alle denne typen objektive, reviderbare registreringer. Det er både et juridisk samsvarsverktøy og en kommersiell beskyttelse.

4. Ansattes sertifiseringer og kvalifikasjoner blir enkle å få tilgang til og automatiserte

En underleverandørs ansvar slutter ikke når arbeidet er fullført. Hvis en usertifisert arbeider utførte arbeid som krevde sertifisering og noe går galt, er underleverandøren utsatt, uavhengig av om selve arbeidet var fysisk farlig.

Å administrere sertifiseringer manuelt – spore CSCS-kort, førstehjelpsbevis, utstyrslicenser, asbestbevissthetsopplæring, spesialiserte fagkvalifikasjoner – på tvers av en arbeidsstyrke på femten eller flere personer er genuint vanskelig. Utløpsdatoer blir oversett. Fornyelser skjer sent. Arbeidere møter opp på byggeplasser uten gyldig dokumentasjon og blir avvist, noe som kaster bort en halv arbeidsdag.

Eksempler på kvalifikasjoner og sertifiseringer:

  • elektrikerkvalifikasjon
  • gassikkerhetssertifisering
  • tillatelse for varmt arbeid
  • arbeid i høyden
  • kran- eller gaffeltrucklisens
  • førstehjelp
  • sveisekvalifikasjon
  • brannalarmsertifisering
  • byggeplassintroduksjon
  • asbestbevissthet
  • opplæring i trange rom
  • maskinspesifikk godkjenning

Det er en stor fordel for underleverandører fordi mange byggeoppgaver avhenger av spesifikke ferdigheter og tillatelser.

Hvordan kunnskap om nøyaktig arbeidstid gir transparens i prosjektkostnader

Arbeidskraft er den dominerende kostnaden i underleverandørarbeid. Avhengig av arbeidstypen utgjør arbeidskraft vanligvis mellom 30 % og 50 % av de totale prosjektkostnadene, og i arbeidsintensive fag som elektro, rørleggerarbeid eller forskaling kan det overstige 60 %. Dette betyr at en underleverandør som ikke kjenner sine nøyaktige arbeidstimer, faktisk ikke kjenner sine prosjektkostnader.

De kjenner sitt estimat – hva de tilbød hovedentreprenørene – men de vet ikke i sanntid om de er i rute, over eller under. Konsekvensene av dette er alvorlige og konsekvente: underleverandører oppdager at de har overskredet arbeidskraftkostnadene på slutten av et prosjekt, når det er for sent å gjøre noe annet enn å absorbere tapet. Dette er en av de vanligste årsakene til at lønnsomme jobber viser seg å ha tynne eller negative marginer. Planleggingsprogramvare med tidsregistrering endrer dette fra en retrospektiv oppdagelse til et live dashbord. Tenk på hva som blir synlig når du vet nøyaktig hvor mange timer hver arbeider har logget på hvert prosjekt hver dag:

Forskningslitteratur identifiserer ofte omarbeid i bygg og anlegg som en betydelig kostnadsdriver; en studie fra 2022 bemerker at omarbeid direkte kan påvirke kontraktsverdien med 5 % til 20 %.

Utbetaling av bonuser i bygg og anlegg

Bonusutbetalinger i bygg og anlegg er vanlig og konsekvent omstridt. Produktivitetsbonuser, milepælsbonuser, prosjektfullføringsbonuser. De er ment å motivere arbeiderne som driver resultater. I praksis, uten objektive data, skaper de nettopp den misnøyen de er ment å forhindre. Planleggingsprogramvare med tidsregistrering skaper datalaget som gjør bonuser objektive.

Hvorfor arbeidere kan motsette seg sporing:

Det er viktig å være ærlig: arbeidere liker kanskje ikke sporingsprogramvare umiddelbart.

De kan frykte at sporing vil bli brukt til å:

  • presse dem,
  • redusere betalte timer
  • overvåke dem for nøye
  • straffe saktere arbeid
  • ignorere byggeplassforsinkelser utenfor deres kontroll
  • fjerne uformell fleksibilitet

Denne motstanden er forståelig, spesielt hvis selskapet introduserer programvare dårlig.

Hvis budskapet er «vi ser deg», vil arbeidere motsette seg.

Hvis budskapet er «vi ønsker at lønn, overtid, bonuser og byggeplassregistre skal være rettferdige», blir innføringen enklere.

Hvorfor nøyaktig sporing også kan være til fordel for arbeidere:

Nøyaktig planlegging kan hjelpe arbeidere fordi det gjør deres bidrag synlig.

Det kan bevise:

  • hvem som jobbet det vanskelige skiftet
  • hvem som ble sent
  • hvem som dekket helgearbeid
  • hvem som var konsekvent til stede
  • hvem som jobbet på det vellykkede prosjektet
  • hvem som tjente overtid
  • hvem som bør motta en bonus

For gode arbeidere kan objektive registreringer være positive.

Et sterkt bonussystem bør belønne folk som faktisk bidrar. Det er vanskelig å gjøre med papirnotater og hukommelse.

Arbeidere motsetter seg ofte planleggingssystemer i utgangspunktet, og ser dem som overvåking. Bonustilknytningen omformulerer dette: det samme systemet som sporer timene deres, er systemet som sikrer at deres bidrag blir sett og belønnet. Arbeidere som konsekvent møter opp, jobber fulle skift og presterer godt, drar nytte av objektive data. Arbeidere som har blåst opp timelister eller tatt lange pauser, gjør det ikke – noe som nettopp er poenget.

For arbeidsgiveren er det også en juridisk dimensjon. I et miljø med økende krav til lønnstransparens over hele EU, er bonusutbetalinger som kan forklares med dokumenterte data, juridisk forsvarlige. Utbetalinger som ikke kan forklares, er i økende grad utsatt for diskrimineringsutfordringer, spesielt i arbeidsstyrker med blandet nasjonalitet der subjektive inntrykk ubevisst kan reflektere skjevhet mot arbeidere som snakker lederens språk eller kommer fra samme bakgrunn.

Programvare for skiftplanlegging for underleverandører

Å velge programvare er enklere enn å få den brukt. De fleste underleverandører som har prøvd og forkastet planleggingsprogramvare, mislyktes ikke fordi programvaren var feil, men fordi innføringen mislyktes – arbeidere brukte den ikke, ledere gikk tilbake til WhatsApp, og dataene systemet skulle fange opp, materialiserte seg aldri. Hvis du fortsatt vurderer alternativer, dekker denne sammenligningen av planleggingsverktøy for underleverandører åtte plattformer verdt å vurdere.

Dette er de fem tingene som avgjør om et planleggingssystem faktisk blir implementert og forblir implementert.

1. Enkel å bruke

Dette er ikke forhandlingsbart.

Hvis arbeidere trenger fem minutter for å sjekke inn, vil de unngå det.

Hva du bør se etter:

  • mobilapp
  • enkel daglig visning
  • rask innsjekking/utsjekking
  • tydelig prosjekt- og byggeplassinformasjon
  • minimale klikk
  • arbeiderbekreftelser
  • veiledergodkjenninger
  • flerspråklig støtte om nødvendig
  • frakoblet eller lavsignalstøtte der det er relevant

Programvaren skal føles som en del av arbeidsdagen, ikke ekstra administrasjon.

2. Automatisk koblet til prosjekter, byggeplasser, oppgaver og materialer

Automatiserte timelister er en av de største gevinstene. Det hjelper arbeidere å vite hva de skal gjøre. Det hjelper ledere og veiledere med å godkjenne arbeid. Det hjelper lønnsavdelingen med å betale riktig. Det hjelper prosjektledere og bedriftseiere med å forstå kostnadene.

3. Bevis på arbeid, godkjenninger og eksport av lønnsdata

Programvaren skal støtte:

  • bilder
  • notater
  • status for fullført oppgave
  • sjekklister
  • klient- eller veilederunderskrift
  • årsaker til forsinkelse
  • variasjonsnotater
  • godkjenningshistorikk
  • eksport til lønn eller regnskap

Dette er viktig når det er uenighet eller en klage.

4. Automatiserte timelister

God programvare tar inn- og utklokkedata, anvender de korrekte pauserreglene og overtidstersklene for det aktuelle landet, flagger unntak (tapte utklokkinger, uventede fravær, potensielle overtidsbrudd) og produserer en klar til gjennomgang timeliste.

Automatiserte timelister reduserer også feil som:

  • manglende timer
  • duplikate oppføringer
  • feil prosjekttildeling
  • glemt overtid
  • utydelig håndskrift
  • sene godkjenninger
  • feil ved lønnsinnskriving

Automatiserte timelister er spesielt nyttige når arbeidere flytter mellom prosjekter.

5. Arbeidere må kunne bruke det på sitt eget språk

Arbeidsstyrken i bygg og anlegg over hele Europa er dypt flerspråklig. Polske, rumenske, portugisiske, litauiske og ukrainske arbeidere er til stede på byggeplasser i Norge, Nederland, Tyskland og Spania. En planleggingsapp som kun fungerer på vertslandets språk eller kun på engelsk, vil ikke bli brukt pålitelig av arbeidere som ikke er komfortable med det språket.

Feillesing av skifttider, misforståtte instruksjoner og feil ved innstempling er alle forutsigbare konsekvenser av et enspråklig verktøy som brukes av en flerspråklig arbeidsstyrke. Resultatet er dårlige data, noe som ødelegger hele hensikten med systemet. Støtte for flere språk, inkludert muligheten for hver arbeider til å velge sitt foretrukne språk, er et krav, ikke en funksjon.

Konklusjon

Underleverandørene som konsekvent tjener penger og konsekvent blir kalt inn til neste jobb, er de som opererer forutsigbart. De bekrefter mannskapsstørrelser før prosjektet starter. De leverer innenfor tidsrammen uten å brenne av overtid. De kan fremlegge dokumentasjon når de blir bedt om det. De vet til enhver tid om et prosjekt er på rett spor økonomisk.

Det rette verktøyet: mobilførst, flerspråklig, offline-kompatibelt og koblet til lønnssystemet – betaler seg selv i løpet av måneder gjennom reduserte lønnsfeil, kontrollert overtid, raskere tvisteløsning og mer nøyaktig tilbudsgivning. Europeisk arbeidsrett beveger seg også i én klar retning: dokumenterte, digitale, reviderbare registreringer av arbeidstimer blir obligatoriske i alle de fem landene som dekkes i denne artikkelen, og straffene for manglende overholdelse øker.

Spørsmålet for underleverandører er ikke lenger om de skal ha et system. Det handler om hvorvidt systemet de har er godt nok til å beskytte dem juridisk, gi dem operasjonell innsikt og hjelpe dem med å bygge den typen pålitelighet som vinner neste kontrakt. Hvis svaret er WhatsApp og et regneark, er svaret nei.

Terminologi:

TermBetydning
SkiftEn planlagt arbeidsperiode med start- og sluttid
RutePlanen som viser hvem som jobber hvor og når
VaktlisteEt annet ord for arbeidsplan, ofte brukt i Europa og Storbritannia
Tids skjemaEn registrering av faktiske arbeidstimer
Planlagte timerTimer planlagt før arbeidet utføres
Faktiske timerTimer faktisk utført
MannskapEn gruppe arbeidere tildelt sammen
ProsjektByggejobben eller kontrakten
ByggeplassDet fysiske stedet der arbeidet utføres
OppgaveDet spesifikke arbeidet som utføres
KostnadskodeEn måte å tildele arbeidskostnader til en prosjektfase, oppgave eller budsjettkategori
GodkjenningBekreftelse fra en veileder om at timene eller arbeidet er gyldig
KvalifikasjonBevis på at en arbeider har lov til eller er kompetent til å utføre visst arbeid
ArbeidsbevisBilder, notater, signaturer, sjekklister eller andre bevis på at arbeidet er fullført
